Tin ngành Điện

Phó Thủ tướng Hoàng Trung Hải kiểm tra tiến độ Thủy điện Lai Châu

Thứ năm, 22/8/2013 | 10:04 GMT+7
Ngày 21/8, Phó Thủ tướng Chính phủ Hoàng Trung Hải - Trưởng Ban chỉ đạo Nhà nước Dự án thủy điện Sơn La - Lai Châu đã có chuyến thị sát trực tiếp tại công trường Thủy điện Lai Châu, họp, kiểm tra đánh giá tiến độ thực hiện thời gian qua và giao nhiệm vụ thực hiện trong thời gian tới.

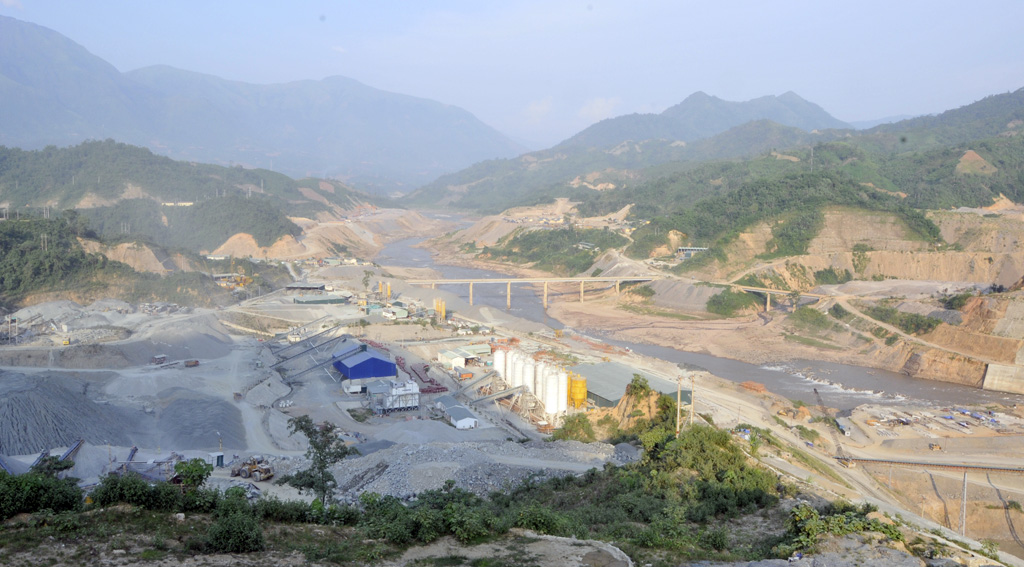

Phó Thủ tướng Hoàng Trung Hải cùng lãnh đạo EVN thị sát công trường Thủy điện Lai Châu - Ảnh Ngọc Thọ

Theo báo cáo của Ban quản lý dự án, Thủy điện Lai Châu, đã cơ bản hoàn thành công tác đào hố móng các hạng mục công trình. Đã bắt đầu đổ bê tông đầm lăn (RCC) từ đầu tháng 3 và đổ bê tông CVC nhà máy từ đầu tháng 4. Hiện, đang tập trung đổ RCC đập lòng sông; đổ bê tông CVC nhà máy và cửa nhận nước; lắp đặt thiết bị cơ khí thủy công cửa nhận nước và hạ lưu nhà máy; khoan phun gia cố nền và màng chống thấm khu vực đập vai trái và đập lòng sông; đào và đổ bê tông vỏ các hầm tiêu nước ở 2 bờ; xây dựng hệ thống tiêu thoát nước, đường thi công nội bộ.

Riêng dự án đường giao thông tránh ngập tỉnh lộ 127 đoạn Nậm Nhùn - Mường Tè - Pắc Ma, đoạn tuyến Nậm Nhùn - Mường Tè đang thi công đào đắp nền và xây dựng các cống, cầu nhỏ trên tuyến và rãnh thoát nước. Khối lượng chính thực hiện đến hết tháng 7: Đào nền đạt 86%; đắp nền đạt 38%; khoan cọc nhồi đạt 45%; bê tông các loại đạt 19%.

Tính tới thời điểm này, EVN đã ký hợp đồng vay 14.500 tỷ đồng cho dự án từ các ngân hàng thương mại trong nước ngày 10/7 và đang tiếp tục đàm phán hợp đồng vay tín dụng nước ngoài cho gói thầu cơ điện, dự kiến hoàn thành đàm phán trong tháng 8 năm nay. Hiện nay, công trình đang được giải ngân bằng các nguồn vốn vay Quỹ Bảo hiểm xã hội, vay Ngân hàng Phát triển Việt Nam và vốn tự có của Chủ đầu tư.

Theo ông Vũ Đức Thìn, Uỷ viên Thường trực Ban Chỉ đạo Nhà nước công trình cho biết, công tác thi công công trình chính đang bám sát mục tiêu tiến độ. Công tác đấu thầu, cung cấp thiết bị công nghệ, cung cấp thiết kế bản vẽ thi công và giải ngân cơ bản đáp ứng yêu cầu. Dự án cũng đã hoàn thành đấu thầu và triển khai thi công 5 gói thầu còn lại của Dự án đường giao thông tránh ngập tỉnh lộ 127 đoạn Nậm Nhùn - Mường Tè - Pắc Ma. Đồng thời phê duyệt quy hoạch chi tiết được 6/8 khu TĐC. Tuy nhiên, công tác triển khai xây dựng cơ sở hạ tầng tại các khu, điểm TĐC còn chậm, chưa đáp ứng tiến độ di chuyển dân theo quy hoạch tổng thể được duyệt. Từ nay đến hết năm sẽ phấn đấu hoàn thành di chuyển 800 hộ dân đến nơi TĐC các khu Mường Tè, Can Hồ và Nậm Khao.

Được biết, theo quy hoạch tổng thể phương án bố trí TĐC Thủy điện Lai Châu của Chính phủ, các huyện: Mường Tè và Nậm Nhùn phải bố trí 8 khu, 35 điểm TĐC; trong đó bố trí TĐC tập trung nông thôn 4 khu, 28 điểm; TĐC đô thị 2 khu, 4 điểm; TĐC xen ghép 1 khu, 1 điểm; TĐC mặt bằng công trường 1 điểm và dự phòng 1 khu, 2 điểm.

Thực hiện Dự án bồi thường, di dân TĐC thủy điện Lai Châu, Lai Châu phải thu hồi 4.962,6ha, ước tính tổng mức đầu tư khoảng 368,4 tỷ đồng. Tổng số hộ phải di chuyển là 1.760 hộ, 7.805 nhân khẩu; trong đó có 1.282 hộ TĐC tập trung nông thôn, 473 hộ TĐC đô thị, 15 hộ xen ghép, 307 hộ di chuyển tự nguyện và 49 hộ TĐC điểm mặt bằng công trường xây dựng nhà máy.

Dự kiến các khu, điểm TĐC sẽ đầu tư xây dựng 15 công trình thủy lợi; 59km đường giao thông; 21 trạm biến áp, 41,6km đường dây 35kV, 14,8km đường dây 0,4kV phục vụ 1.760 hộ… với tổng mức đầu tư 2.331.100 triệu đồng.

Theo Ban Quản lý Dự án thủy điện Sơn La – Lai Châu, từ nay đến cuối năm, Dự án thủy điện Lai Châu phấn đấu hoàn thành đổ 350.000m3 bê tông thường (CVC) và 974.000m3  bê tông đầm lăn (RCC); khoan phun gia cố và chống thấm 39.600md; lắp đặt thiết bị 3.800 tấn. Bên cạnh việc thực hiện đấu thầu các gói thầu thiết bị công nghệ còn lại, cung cấp thiết bị và bản vẽ thiết kế công nghệ, bản vẽ thi công và dự toán đáp ứng tiến độ thi công, các nhà thầu cũng thực hiện tốt công tác quản lý chất lượng công trình; đảm bảo an ninh trật tự, an toàn lao động và vệ sinh môi trường.

Thủy điện Lai Châu những ngày cao điểm - Ảnh: Ngọc Thọ

Tổng Giám đốc EVN Phạm Lê Thanh khẳng định, thời gian tới, Tập đoàn có trách nhiệm đôn đốc cung cấp bản vẽ thi công đáp ứng yêu cầu nhà thầu đồng thời đẩy nhanh tiến độ ký hợp đồng thiết bị để cuối 2015 có thể phát điện được tổ máy 1 thủy điện Lai Châu. EVN cũng phối hợp với các tỉnh đẩy nhanh tiến độ di dân, tái định cư. Nhân đây, EVN muốn kiến nghị Chính phủ cho phép EVN bổ sung vay quỹ Bảo hiểm xã hội 5.000 tỷ đồng; trong đó 3.000 tỷ đồng dành cho chi phí thiết bị và 2.000 tỷ đồng cho xây dựng đường dây 500kV Sơn La-Lai Châu dài 159km để cuối quý 3 năm nay phải triển khai đường dây này, kịp thời đáp ứng tiến độ phát điện tổ máy 1.

Phó Thủ tướng Hoàng Trung Hải nhấn mạnh dự án Thủy điện Lai Châu đang bám sát tiến độ đề ra và có thể rút ngắn được tiến độ. Theo Phó Thủ tướng, thời gian qua địa phương, bộ ngành và chủ đầu tư đã có những nỗ lực lớn nhằm đưa dự án bám sát tiến độ. Qua khảo sát thực tế tại hiện trường và cuộc họp này, Phó Thủ tướng Hoàng Trung Hải yêu cầu Bộ Giao thông Vận tải đảm bảo giao thông tuyến quốc lộ 12 đoạn thành phố Điện Biên - cầu Lai Hà, đặc biệt đoạn qua thị xã Mường Lay để đảm bảo giao thông thông suốt trong mùa mưa lũ, đáp ứng yêu cầu vận chuyển vật tư thiết bị phục vụ thi công Dự án thủy điện Lai Châu và an toàn cho các hộ dân TĐC thị xã Mường Lay. Với Bộ Xây dựng phải có nhiệm vụ chỉ đạo Hội đồng nghiệm thu Nhà nước các công trình xây dựng thường xuyên kiểm tra chất lượng công trình thủy điện Lai Châu theo quy định, kiểm tra, giám sát việc xây dựng các khu, điểm tái định cư đô thị thuộc các dự án di dân thủy điện Sơn La; Lai Châu. Đặc biệt, Bộ Tài chính rốt ráo chỉ đạo Ngân hàng Phát triển Việt Nam phối hợp với EVN giải ngân kịp thời đối với khối lượng hoàn thành đã đủ điều kiện thanh toán của các dự án di dân tái định cư cũng như các gói thầu cung cấp thiết bị cơ khí thủy công, tiến hành cho bảo lãnh vốn vay nước ngoài để mua sắm thiết bị cơ điện Dự án thủy điện Lai Châu và đường dây 500kV Sơn La - Lai Châu báo cáo Thủ tướng Chính phủ.
Ngọc Thọ /icon.com.vn
