Đây là chu kỳ dừng tổ máy H2 Nhà máy Thủy điện Đồng Nai 3 lần thứ 03 để tiến hành công tác đại tu định kỳ theo phương án kỹ thuật-tiến độ được Tổng công ty Phát điện 1 và Trung tâm Điều độ Hệ thống điện Quốc gia phê duyệt.

Hình ảnh: Cân chỉnh-bảo dưỡng gối trục ổ đỡ và ổ hướng trên tổ máy H2-NMTĐ Đồng Nai 3.
Để đảm bảo đại tu tổ máy phát điện đạt chất lượng, tín độ đề ra, Tử tháng 01/2021 Công ty đã tổ chức tiến hành khảo sátphân tích, lập danh mục sửa chữa bảo dưỡng các công việc bảo dưỡng chi tiết cho từng hệ thống thiết bị; lập danh mục vật tư, thiết bị thay thế.
Đây cũng là đợt thực hiện sửa chữa bảo lưỡng tổ máy được thực hiện theo phương pháp sửa chữa bảo dưỡng tập trung vào độ tin cậy RCM(Reliability Centered Maintenace) với nhiều thay đổi trong công tác lập phương án, phân tích chọn lựa công việc bảo dưỡng nên cũng có nhiều khó khăn nhất định; đặc biệt tổ máy sau nhiều năm vận hành nhiều hệ thống thiết bị đã suy giảm tuổi thọ, xuất hiện nhiều khiếm khuyết theo mặt thời gian.
Với khối lượng công việc rất nhiều, tất cả các hệ thống thiết bị của tổ máy H2 đều phải được cô lập và tháo kiểm tra-sửa chữa-bảo dưỡng, đặc biệt là hệ thống tua bin thủy lực phải thực hiện tháo kiểm tra-đánh giá-sửa chữa bảo dưỡng chuyên sâu, thay thế các hệ thống gioăng-phớt. Cũng trong kỳ đại tu này, nhiều thiết bị -vật tư được thay thế, do đã hết thời gian vận hành và chất lượng suy giảm. Do công việc, với số lượng nhân lực có hạn, để đảm bảo tiến độ và chất lượng công việc đã đề ra, Công ty đã thực hiện phân công thực hiện sửa chữa-bảo dưỡng các hê thống thiết bị theo chế độ công việc làm 02 ca, hoặc 03 ca thùy theo yêu cầu tiến độ chi tiết của cụ thể từng hạng mục công việc. Trên tinh thần quyết tâm-tăng ca-bám sát tiến độ- bám hiện trường; và với đội ngũ cán bộ và nhân viên kỹ thuật đã có nhiều năm kinh nghiệm, có trình độ chuyên môn và tay nghề cao, cùng sự phối hợp nhịp nhàng giữa các tổ chuyên môn, các đội, nhóm công tác thuộc Phân xưởng sửa chữa, PXVH, sự phối hợp hỗ trợ từ các Phòng/Phân xưởng khác. Bên cạnh đó, Lãnh đạo công ty thường xuyên có mặt tại hiện trường để kiểm tra-đôn đốc, động viên CBCNV tích cực làm việc, đồng thời chỉ đạo và giải quyết kịp thời các vướng mắc phát sinh trong quá trình công tác; ngoài ra Công đoàn công ty đã thực hiện động viên, tham hỏi CB-CNV công ty trong đợt thực hiện đại tu tổ máy H2, đã phần nào kích lệ tinh thẩn làm việc hăng say trong kỳ đại tu.
Với những nỗ lực, đồng lòng cố gắng của toàn thể CBCNV Công ty Thủy điện Đồng Nai, Công tác đại tu đã hoàn thành, tổ máy H2-90MW Nhà máy Thủy điện Đồng Nai 3 chính thức trả lại lưới điện Quốc gia vào lúc 17h40 ngày 27/7/2022. Việc rút ngắn tiến độ đại tu tổ máy H2 Nhà máy Thủy điện Đồng Nai 3 góp phần đảm bảo hệ số khả dụng các tổ máy ở mức cao nhất trong thời gian các tháng còn lại của năm 2022, hướng đến phấn đấu hoàn thành vượt kế hoạch các chỉ tiêu sản xuất năm 2022 do Tổng công ty Phát điện 1 giao; và tham gia góp phần bảo đảm cung ứng điện, giữ vững an ninh năng lượng cho hệ thống điện quốc gia.
Một số hình Ảnh trong công tác đại tu tổ máy H2 Nhà máy Thủy điện Đồng Nai 3.

Hình ảnh: Kiểm tra bảo dưỡng sứ trung tính máy biến áp chính T2.

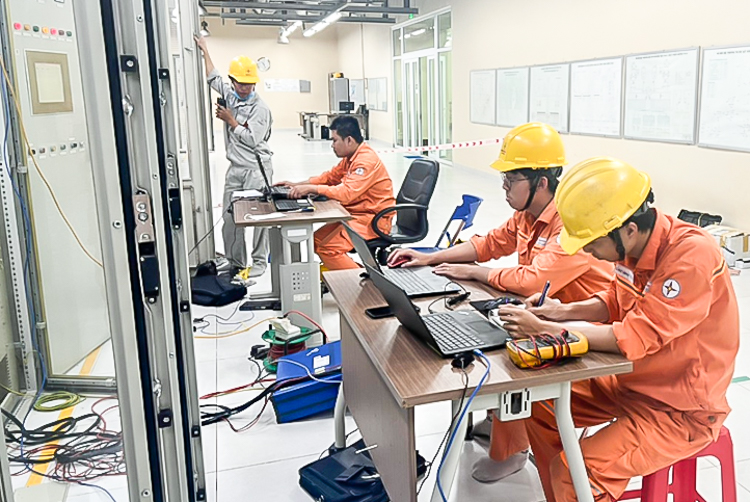

Hình ảnh: Thử nghiệm thiết bị rơ le, điều tốc

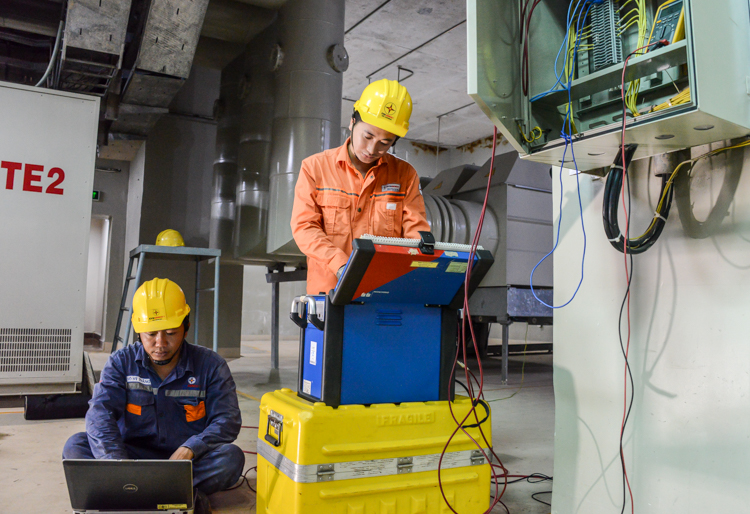

Hình ảnh: Kiểm tra-thí nghiệm thiết bị biến dòng trung tính máy phát H2.

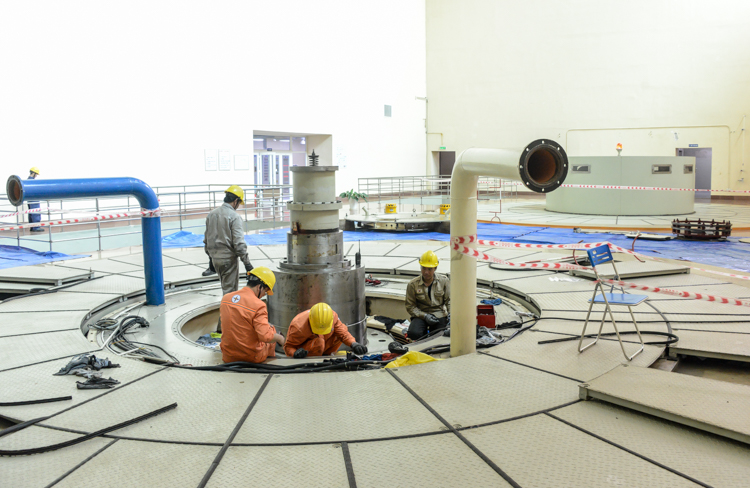

Hình ảnh: Ông Nguyễn Quang Vĩnh PGĐ (Bên trái) kiểm tra hệ thống cah1 hướng-buồng xoắn tổ máy H2 cùng kỹ sư PKT, PXSC.

Hình ảnh: Nhân viên PXSC đang tiến hành lọc dầu MBA chính T2.

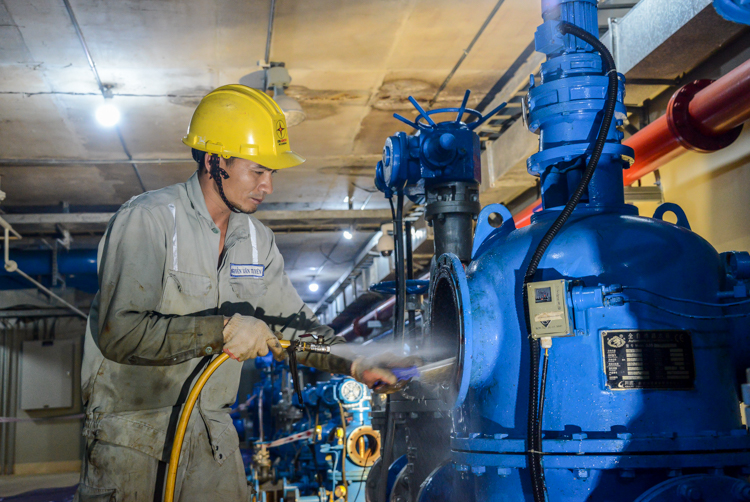

Hình ảnh: Vệ sinh hệ thống thiết bị nước làm mát tổ máy H2.

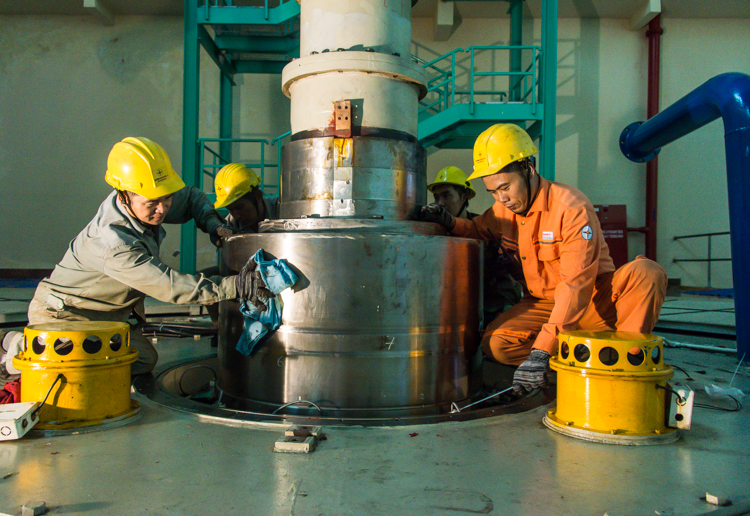

Hình ảnh: Căn chỉnh lại trục máy phát tại ổ hướng trên máy phát H2.

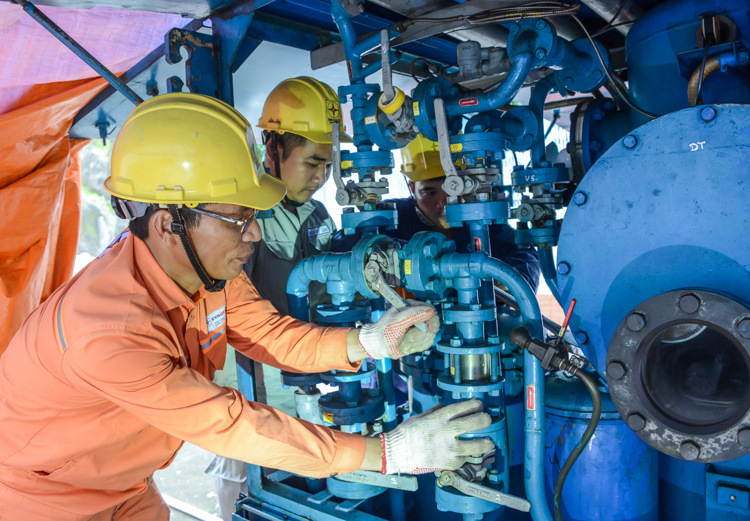

Hình ảnh: Nhân viên nhóm công tác đang sửa chữa bơm dầu điều tốc.
