Vào lúc 12h48 phút ngày 14/10/2015, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã đóng điện nghiệm thu hoàn thành Công trình đường dây 500kV Sơn La - Lai Châu, vượt tiến độ 16 ngày so với yêu cầu của Tập đoàn Điện lực Việt Nam (EVN) và Ban chỉ đạo Nhà nước Dự án Thủy điện Sơn La - Lai Châu.

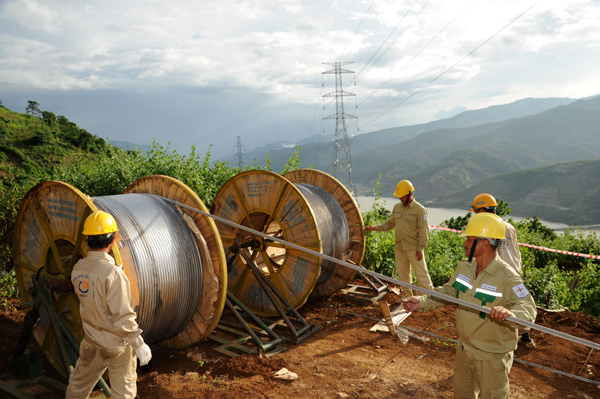

Ảnh: EVN
Dự án Đường dây 500kV Sơn La - Lai Châu và mở rộng TBA 500kV Sơn La có tổng mức đầu tư hơn 4.000 tỷ đồng do EVNNPT làm chủ đầu tư, Ban Quản lý dự án các công trình điện miền Bắc (NPMB) đại diện chủ đầu tư điều hành quản lý dự án.
Được khởi công ngày 22/12/2013, công trình có quy mô đầu tư xây dựng mới Đường dây 500kV Sơn La - Lai Châu dài 158,5 km (2 mạch) từ TBA 500kV Sơn La đến sân phân phối 500kV NMTĐ Lai Châu; mở rộng và lắp đặt thiết bị cho 02 ngăn lộ 500kV tại TBA 500kV Sơn La. Tuyến đường dây 500kV Sơn La - Lai Châu đi qua địa bàn các huyện Mường La, Thuận Châu tỉnh Sơn La; các huyện Tuần Giáo, Mường Chà, Mường Lay tỉnh Điện Biên; huyện Nậm Nhùn tỉnh Lai Châu. Phần mở rộng ngăn lộ 500kV nằm trong khuôn viên TBA 500kV Sơn La, thuộc địa phận xã Pi Toong, huyện Mường La, tỉnh Sơn La.
Công trình có nhiệm vụ truyền tải công suất của Nhà máy Thủy điện (NMTĐ) Lai Châu có tổng công suất 1.200MW (dự kiến tổ máy số 1 phát điện vào cuối năm 2015) và các nhà máy thủy điện vừa và nhỏ khu vực Tây Bắc lên hệ thống điện Quốc gia; đồng thời nâng cao độ tin cậy, linh hoạt trong vận hành hệ thống điện.
Đây là công trình được EVN và EVNNPT đăng ký với Đảng ủy Khối Doanh nghiệp Trung ương là công trình chào mừng Đại hội Đảng toàn quốc lần thứ XII.
