Công ty Thủy điện Đồng Nai hoàn thành đúng tiến độ các hạng mục sửa chữa tháng 7/2026

Thứ ba, 28/7/2026 | 15:00 GMT+7
Thực hiện kế hoạch sửa chữa, bảo dưỡng thiết bị năm 2026 nhằm nâng cao độ tin cậy vận hành, bảo đảm các tổ máy luôn trong trạng thái sẵn sàng phát điện, Công ty Thủy điện Đồng Nai đã hoàn thành chuỗi hạng mục sửa chữa trọng điểm tại Nhà máy Thủy điện Đồng Nai 3 và Nhà máy Thủy điện Đồng Nai 4. Toàn bộ các hạng mục được triển khai đúng kế hoạch, đáp ứng đầy đủ yêu cầu kỹ thuật, bảo đảm tuyệt đối an toàn và sẵn sàng phục vụ công tác huy động của Hệ thống điện Quốc gia

Nhà máy Thủy điện Đồng Nai 4 Tổ máy H1 – Nhà máy Thủy điện Đồng Nai 4 được đưa vào tiểu tu theo đúng kế hoạch sửa chữa năm 2026

Theo kế hoạch đã được Công ty TNHH MTV Vận hành hệ thống điện và Thị trường điện Quốc gia (NSMO) phê duyệt, từ ngày 01/7 đến ngày 13/7/2026, Công ty triển khai tiểu tu tổ máy H2 và sửa chữa lớn Máy biến áp chính T2 (15,75/220 kV) tại Nhà máy Thủy điện Đồng Nai 3. Song song với đó, từ ngày 18/7 đến ngày 27/7/2026, Công ty tiếp tục thực hiện tiểu tu tổ máy H1 tại Nhà máy Thủy điện Đồng Nai 4. Với sự chỉ đạo quyết liệt của Ban lãnh đạo Công ty cùng sự phối hợp chặt chẽ giữa các phòng chuyên môn, phân xưởng và các đơn vị thi công, toàn bộ khối lượng công việc đã hoàn thành đúng tiến độ, bảo đảm chất lượng kỹ thuật và tuyệt đối an toàn lao động.

Các kỹ sư, công nhân kỹ thuật kiểm tra, bảo dưỡng hệ thống thiết bị điện nhằm bảo đảm tổ máy vận hành ổn định sau sửa chữa

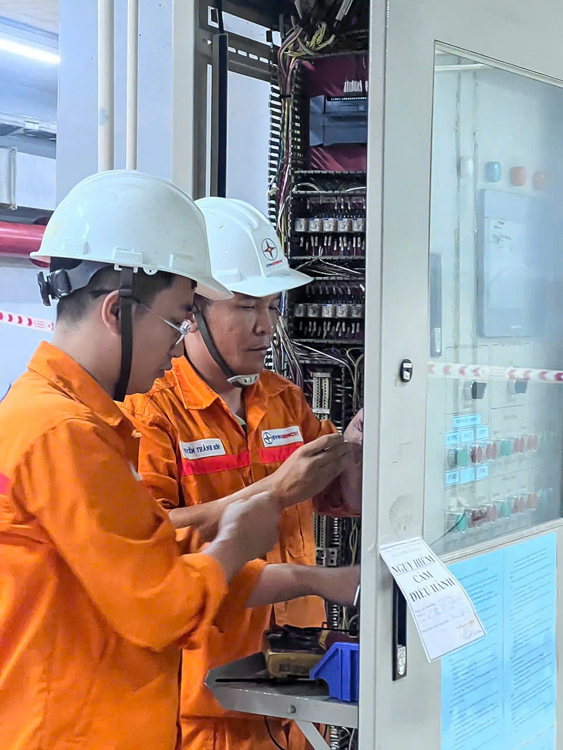

Trong đợt tiểu tu tổ máy H2 - Đồng Nai 3, các hạng mục kiểm tra, bảo dưỡng và hiệu chỉnh được thực hiện đồng bộ trên các hệ thống cơ khí, điện và điều khiển. Đội ngũ kỹ sư, công nhân kỹ thuật đã tiến hành kiểm tra toàn diện các thiết bị chính và phụ trợ, xử lý kịp thời các tồn tại phát hiện trong quá trình vận hành, đồng thời thực hiện thí nghiệm, hiệu chỉnh các thông số nhằm bảo đảm tổ máy vận hành ổn định, tin cậy sau khi đưa trở lại khai thác.

Các kỹ sư Công ty Thủy điện Đồng Nai phối hợp cùng Chuyên gia của ANDRITZ Hydro thực hiện sửa chữa lớn hệ thống điều tốc tổ máy H2 – Nhà máy Thủy điện Đồng Nai 3

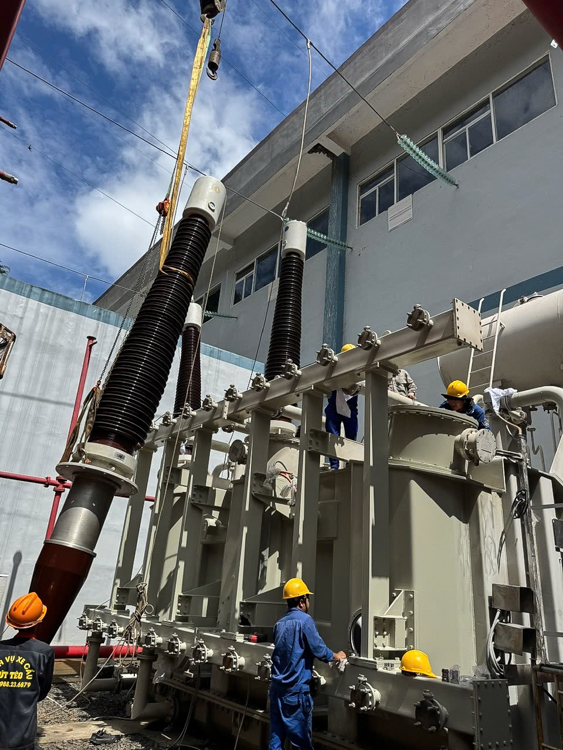

Đối với Máy biến áp chính T2 (15,75/220 kV), Công ty tiếp tục phối hợp với Tổng công ty Thiết bị điện Đông Anh (EEMC) triển khai sửa chữa lớn theo đúng quy trình kỹ thuật. Các hạng mục bao gồm kiểm tra tổng thể, bảo dưỡng, xử lý các khiếm khuyết, thay thế các chi tiết cần thiết, thí nghiệm và đánh giá toàn diện tình trạng thiết bị trước khi đóng điện vận hành. Sau khi nghiệm thu, các chỉ tiêu kỹ thuật của máy biến áp đều đạt yêu cầu, góp phần nâng cao độ tin cậy của hệ thống truyền tải công suất từ nhà máy lên lưới điện quốc gia.

Đội ngũ kỹ sư của EEMC phối hợp cùng Công ty Thủy điện Đồng Nai hoàn thành sửa chữa lớn Máy biến áp chính T2 (15,75/220 kV).

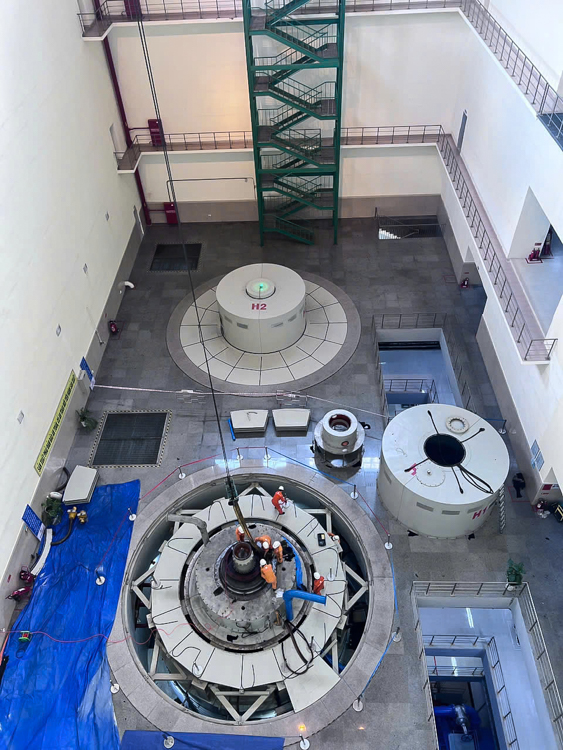

Tiếp nối thành công tại Nhà máy Thủy điện Đồng Nai 3, từ ngày 18/7 đến ngày 27/7/2026, Công ty triển khai tiểu tu tổ máy H1 tại Nhà máy Thủy điện Đồng Nai 4. Đây là đợt sửa chữa định kỳ có ý nghĩa quan trọng nhằm duy trì tình trạng kỹ thuật tối ưu của thiết bị trước mùa cao điểm phát điện. Các hạng mục bảo dưỡng, kiểm tra, vệ sinh, căn chỉnh và thí nghiệm trên hệ thống cơ khí, điện, điều khiển cùng các thiết bị phụ trợ được triển khai đồng bộ, tuân thủ nghiêm ngặt các quy trình kỹ thuật và quy định về an toàn.

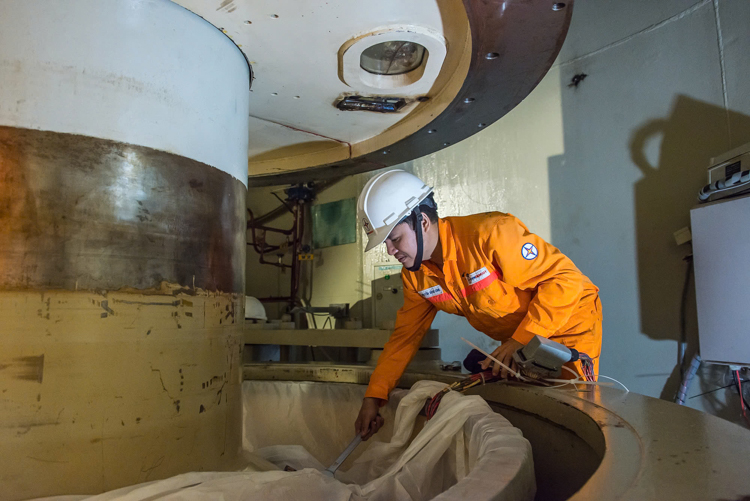

Thực hiện kiểm tra, bảo dưỡng ổ hướng tuabin

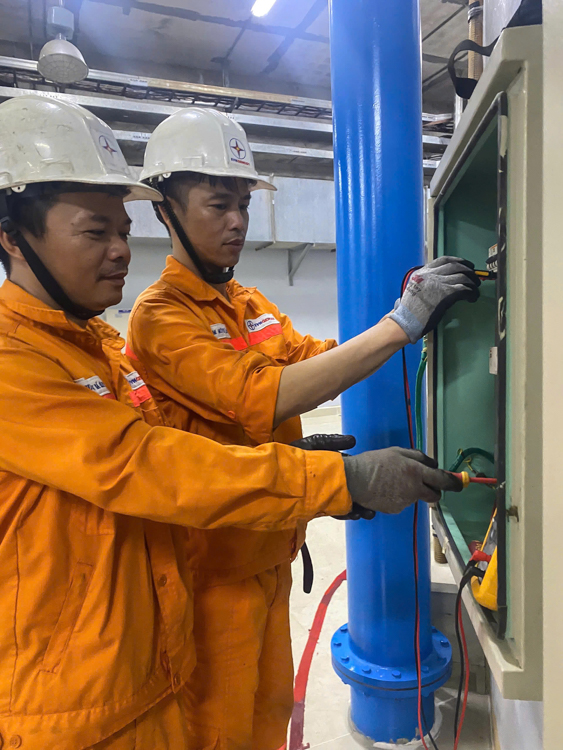

Trong suốt quá trình sửa chữa, Ban lãnh đạo Công ty thường xuyên trực tiếp kiểm tra hiện trường, chỉ đạo, đôn đốc tiến độ và động viên người lao động. Công tác giám sát chất lượng, kiểm soát tiến độ và bảo đảm an toàn lao động được thực hiện nghiêm túc; các đơn vị phối hợp chặt chẽ, kịp thời xử lý các vấn đề kỹ thuật phát sinh, bảo đảm mọi hạng mục hoàn thành đúng yêu cầu thiết kế và tiêu chuẩn kỹ thuật.

Ông Nguyễn Quang Đàm – Phó Giám đốc Công ty (thứ hai từ trái sang) thường xuyên có mặt tại hiện trường để chỉ đạo, kiểm tra tiến độ và động viên cán bộ, công nhân viên thực hiện công tác sửa chữa.

Sau khi hoàn thành, các tổ máy và Máy biến áp chính T2 đều được nghiệm thu, thí nghiệm đạt yêu cầu và đưa vào vận hành ổn định. Kết quả này góp phần nâng cao hệ số khả dụng của thiết bị, tăng cường độ tin cậy cung cấp điện, đáp ứng yêu cầu huy động của Hệ thống điện Quốc gia trong mùa mưa và giai đoạn cao điểm cuối năm.

Ca trực vận hành thực hiện hòa lưới thành công tổ máy H2 – Nhà máy Thủy điện Đồng Nai 3 sau khi hoàn thành công tác tiểu tu.

Việc hoàn thành đúng tiến độ các hạng mục tiểu tu tổ máy H2, sửa chữa lớn Máy biến áp chính T2 tại Nhà máy Thủy điện Đồng Nai 3 và tiểu tu tổ máy H1 tại Nhà máy Thủy điện Đồng Nai 4 tiếp tục khẳng định năng lực quản lý kỹ thuật, tinh thần trách nhiệm và sự chủ động của đội ngũ cán bộ, kỹ sư, người lao động Công ty Thủy điện Đồng Nai trong công tác quản lý, bảo dưỡng và sửa chữa thiết bị. Đây cũng là nền tảng quan trọng để Công ty vận hành các nhà máy an toàn, ổn định, nâng cao hiệu quả sản xuất kinh doanh và góp phần bảo đảm cung ứng điện an toàn, liên tục cho đất nước.
